苏洼龙水电站预计明年12月发电 总装机120万千瓦

梁兰

2020年04月26日10:27  来源:中国西藏新闻网—西藏商报

原标题:苏洼龙水电站预计明年12月发电 总装机120万千瓦

  苏洼龙水电站位于昌都市芒康县和四川甘孜州巴塘县交界的金沙江上游河段,总装机120万千瓦,总投资178.9亿元。目前,苏洼龙水电站施工现场大坝、厂房、引水隧洞三大关键工程,正有序推进。记者了解到,目前,该水电站建设进展顺利,预计2020年12月导流洞封堵,2021年4月蓄水,2021年12月发电。

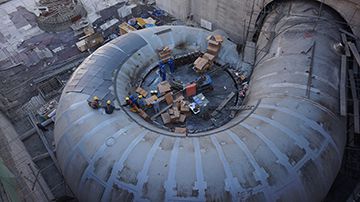

08 蜗壳.JPG

  苏洼龙水电站工程开发任务以发电为主,总装机120万千瓦,梯级联合运行年发电量54.26亿千瓦时,保证出力35.9万千瓦,为一等大Ⅰ型工程。主要枢纽建筑物由拦河坝、左岸引水系统及地面厂房、右岸溢洪道及泄洪放空洞等建筑物组成。大坝坝顶高程2480米,最大坝高112米,水库正常蓄水位2475米,相应库容6.38亿立方米,调节库容0.72亿立方米,具有日调节能力。

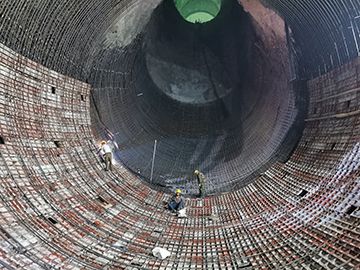

13 引水隧洞3号洞下弯段.jpg

  “苏洼龙4号机组是2021年发电的首台机组。目前,大坝下游先期填筑至EL2404.5m,正在进行水管式沉降仪、水平位移计等安全监测仪器安装。进水口1号进水塔浇筑至EL2457m;2号进水塔右侧浇筑至EL2454m;3号、4号进水塔及拦污栅栅体第一层钢筋安装完成,3号进水塔右侧模板安装完成,现在正进行模板加固。”昌都市水利局移民安置科副科长陈健说,该项目的实施,正式拉开了藏电外送的序幕,对促进我国经济稳增长、调结构和水电可持续发展,实现我区经济社会跨越式发展具有重大意义。

06 金沙江大桥.jpg

  为保证苏洼龙水电站各项施工任务按期完成,苏洼龙项目部精心部署、精细管理、精准施工。陈健表示,针对前期施工手段、设备不足,复建工期紧张,钢筋、砂石骨料供应不及时,协作队伍人员配备不足等4个“拦路虎”,项目部对症下药,采取了有效措施予以各个击破。通过投入K80/115塔式起重机、混凝土地泵等设备,大大提高了肘管底部内外侧边墙混凝土浇筑的效率。

01 上游围堰.JPG

  此外,项目部以严密的过程管理措施,保证了工程质量和施工人员的安全。加强现场安全文明施工和施工用电管理工作,为所有配电箱、配电设备分别配置了漏保和防水插头,利用方木在作业仓铺设安全通道,并在2米以上仓位的临边区域架设防护栏杆、防护网,在机组落差地点设置标准爬梯,在现场多个施工部位设置显眼的安全警示标牌,消除了全体建设者安全生产的后顾之忧。

  接下来,项目部将继续围绕苏洼龙水电站2021年发电目标合理安排工期,细分节点目标,有序推进大坝、厂房、引水隧洞三大关键工程,高质量筹备机电设备安装和生产准备工作,确保2020年12月导流洞封堵,2021年4月蓄水。

  昌都市位于藏、川、滇、青四省区交界处,地处横断山脉,是西藏的东大门和联系祖国内地的重要门户,金沙江、澜沧江、怒江贯穿全境,水能资源理论蕴藏量4000万千瓦以上,是国家“西电东送”接续基地和清洁能源基地。此外,记者了解到,近年来,昌都市水电开发建设步伐不断加快,已建成的果多、觉巴、瓦托电站等均处于正常生产发电状态,苏洼龙、叶巴滩、巴塘、拉哇等电站建设正有序推进。(图/采访对象提供)

(责编:廉梦歌、柴济东)
